2月10日4时45分,三门核电3号机组一回路水压试验(冷试)取得圆满成功。此次试验是核电调试过程中的关键转折点,为后续机组热试、装料启动等下一步工作奠定了坚实基础。

冷试是对核电站的“主动脉”——反应堆冷却剂系统(一回路)的压力边界进行一次全面“体检”。

本次试验准备工作复杂严谨,为确保试验一次成功,工作组在试验前完成了230余个大项的先决条件,涉及组织、程序、人员、施工、调试等各个方面,主要包括70个移交包移交并调试可用、关闭12类开口项、完成50项试验、布置13项工器具及临时措施、准备35份专用文件、确认12条环境条件、落实21项核安全管理要求和9项重要经验反馈。

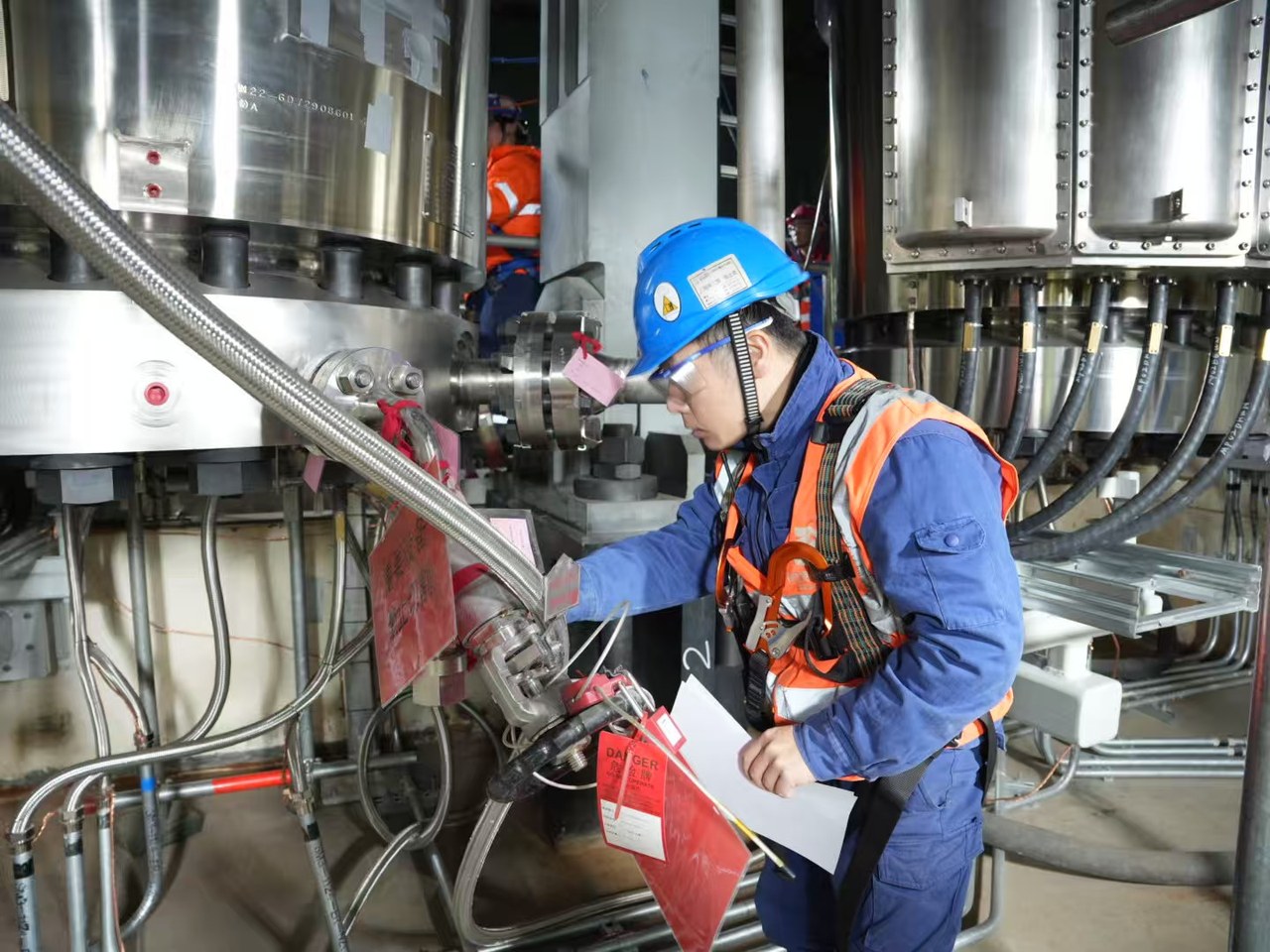

试验期间,工作人员在升压前启动主泵将一回路升温至60℃,并利用水压试验泵逐步升压。试验在7个压力平台完成了数据采集和1300余道焊缝泄漏检查,系统整体表现符合预期。
在冷试准备和实施过程中,全体参与单位和人员始终坚持“一个团队”理念,在调试启动委员会的统一领导下,全面贯彻了中核集团“六大控制七个零”相关要求,遵循“八个必须”管理期望,以调试控制中心(SCC)为指挥调度中枢,凝心聚力、协同攻坚,确保了试验一次成功。

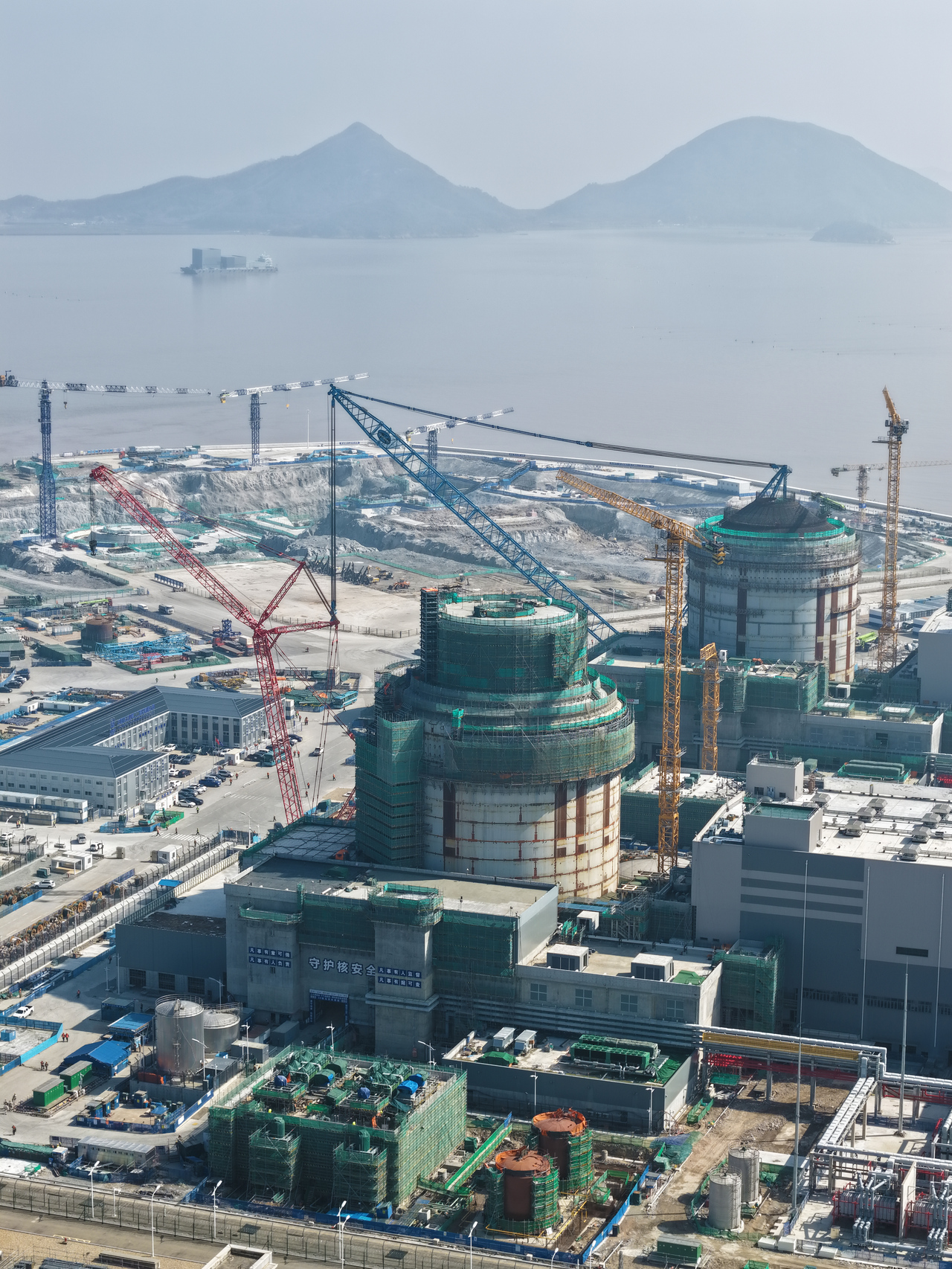

三门核电二期项目共有3号、4号两台机组。其中,3号机组是CAP系列堆型的首台批量化建设机组,于2022年6月正式开工。项目建成后,三门核电年发电量将超过400亿千瓦时,相当于年减排二氧化碳3000万吨,对优化区域能源结构、保障电力供应具有重要意义。
