台州古城220千伏变电站扩建工程竣工投运
2026年06月15日 来源: 浙江在线 通讯员 陈维益 侯水双

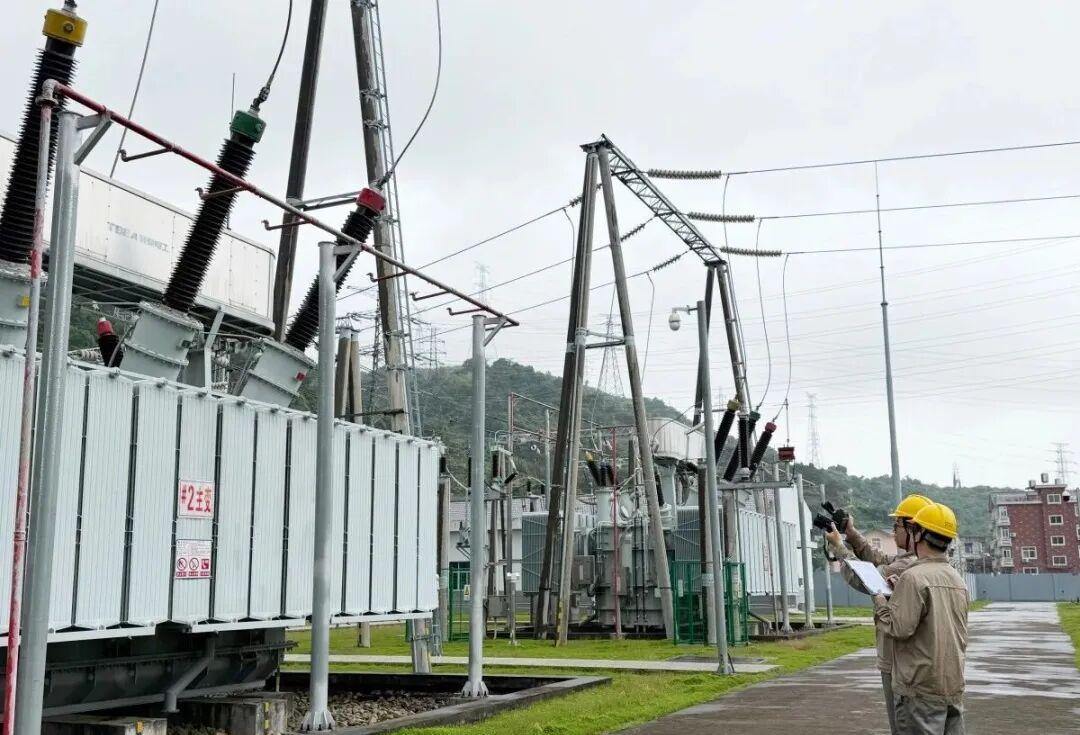

6月13日,历经15个多月攻坚克难,台州古城220千伏变电站第三台主变扩建工程正式竣工投运。作为公司2026年度电网建设十大攻坚示范工程中的迎峰度夏重点网架加强工程,该工程的落地投用,有效补齐玉环区域电网供电短板、优化网架结构,标志着台州电网供电可靠性、承载力和应急保障能力实现全方位跃升,为地方经济高质量发展、民生用电保障筑牢坚实的能源根基。

古城220千伏变电站第三台主变扩建工程总投资超4亿元。项目建设内容包含1台220千伏主变扩建、6个220千伏间隔扩建及相应的线路改接工作,变电部分涉及5座变电站,线路部分折单长度81.2公里。

项目建成后,台州玉环片区形成“分片成环、联络紧密”的双环网新格局,构建起麦屿-沙岙-古城变、麦屿-九清-龙门变两组口字型接线模式。全新的电网结构大幅强化了区域负荷转移能力,均衡电网潮流分布,让区域电力输送、资源调配更灵活、稳固、高效。

自项目取得核准批复以来,国网台州供电公司积极推进工程项目阶段性会议,提前介入工程前期规划,精准对接项目整体建设方案,常态化跟进工程报批、前期筹备、落地推进等各环节工作。期间,针对工程线路跨度长、覆盖区域广、涉及协调主体多、现场工况复杂等实际情况,国网台州供电公司依托属地资源优势,主动靠前对接属地政府、住建、交通及沿线乡镇街道等多家单位,逐项梳理协调项目涉及的通道清理、土地征用、跨区域施工、交叉作业协调等重难点工作,有效打通工程建设推进壁垒,为项目施工创造了顺畅、有序的建设条件。同时,国网台州供电公司充分结合属地用电实际,科学优化施工组织方案,合理排布施工时序,灵活采用分段作业、错峰施工等方式,最大限度降低施工对辖区企业生产、群众生活用电的影响,实现项目建设与民生保电双向兼顾、同步推进。

标签: 台州;供电公司;国网 浙江在线台州频道 责任编辑: 周煜
分享到:
浙江在线台州频道版权和免责申明

凡注有 "浙江在线台州频道" 或电头为 "浙江在线台州频道" 的稿件,均为 浙江在线台州频道独家 版权所有,未经许可不得转载或镜像;授权转载必须注明来源为 "浙江在线台州频道" ,并保留 "浙江在线台州频道" 的电头。投稿邮箱:1056292011@qq.com

Copyright © 1999-2013 Zjol. All Rights Reserved

浙江在线 台州频道 版权所有
