近日,国家“十四五”重点实施项目、世界最高水头抽蓄电站——天台抽水蓄能电站迎来重要节点,继下水库下闸蓄水后,电站上水库也开始下闸蓄水,为冲刺今年年底首台机组投产发电目标奠定了基础。
记者在工程现场看到,电站上下水库都已开始下闸蓄水。在电站地下厂房,工人们正忙着1号机组的安装调试工作。

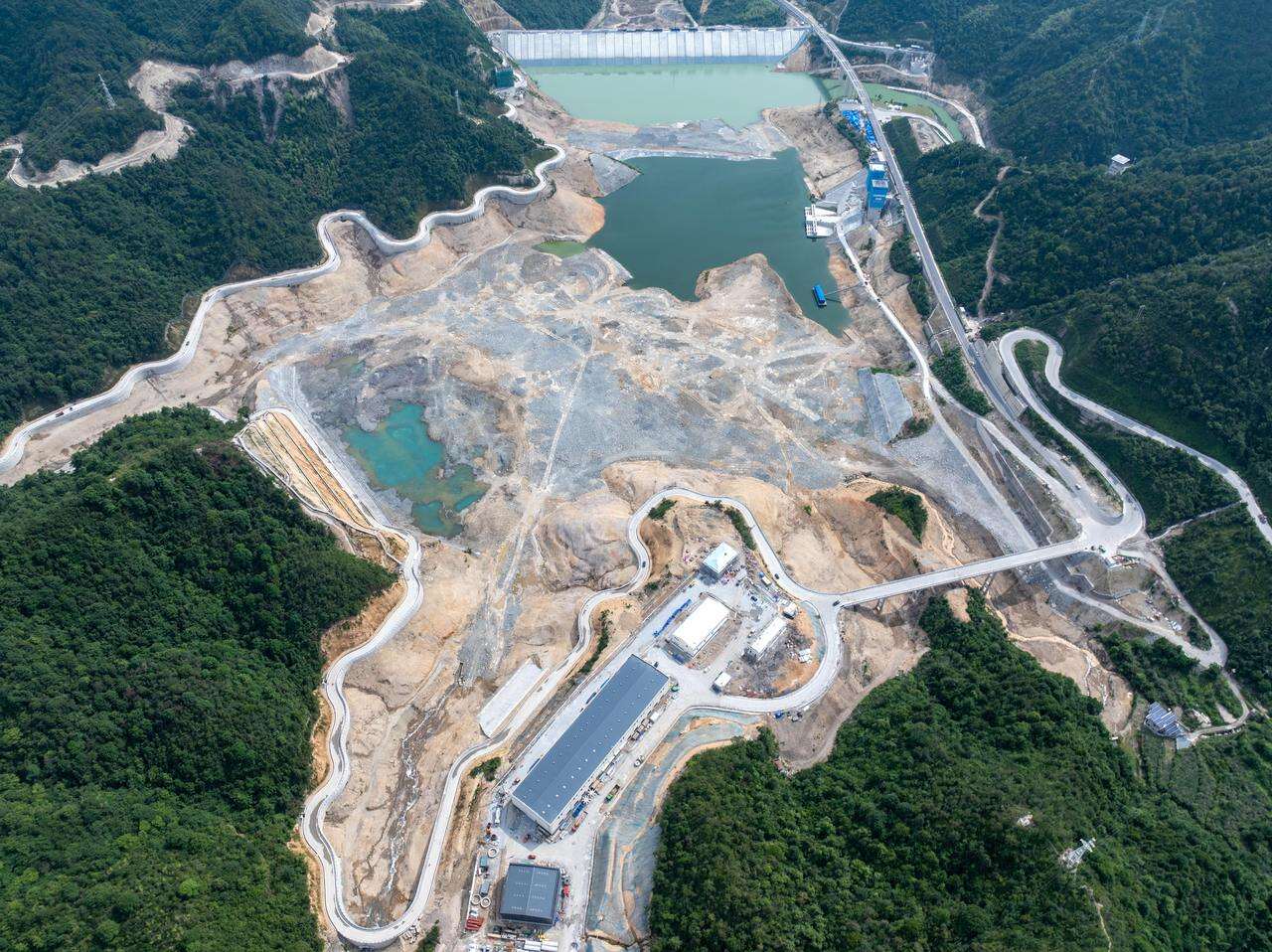

天台抽水蓄能电站是国家《抽水蓄能中长期发展规划 (2021-2035年)》“十四五”重点实施项目,电站额定水头724米,为世界最高;单机容量42.5万千瓦,居国内之首。工程概算总投资107亿元,其枢纽工程主要建筑物由上水库、下水库、输水系统、地下厂房及开关站等组成,目前这些枢纽工程已经基本建成。

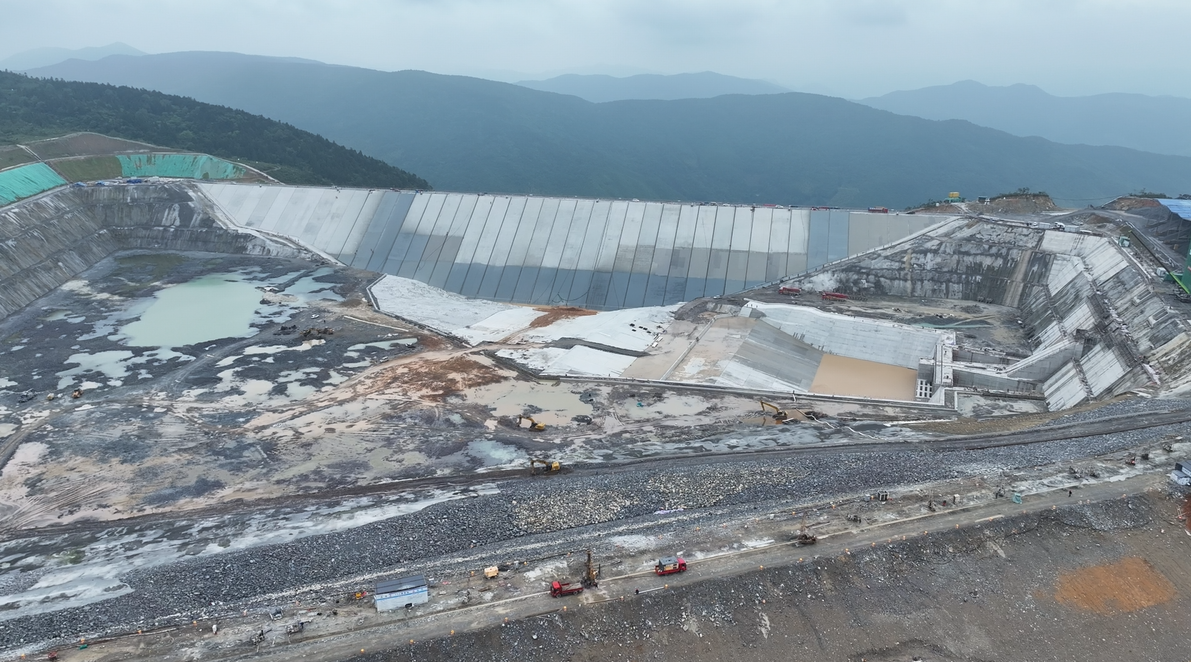

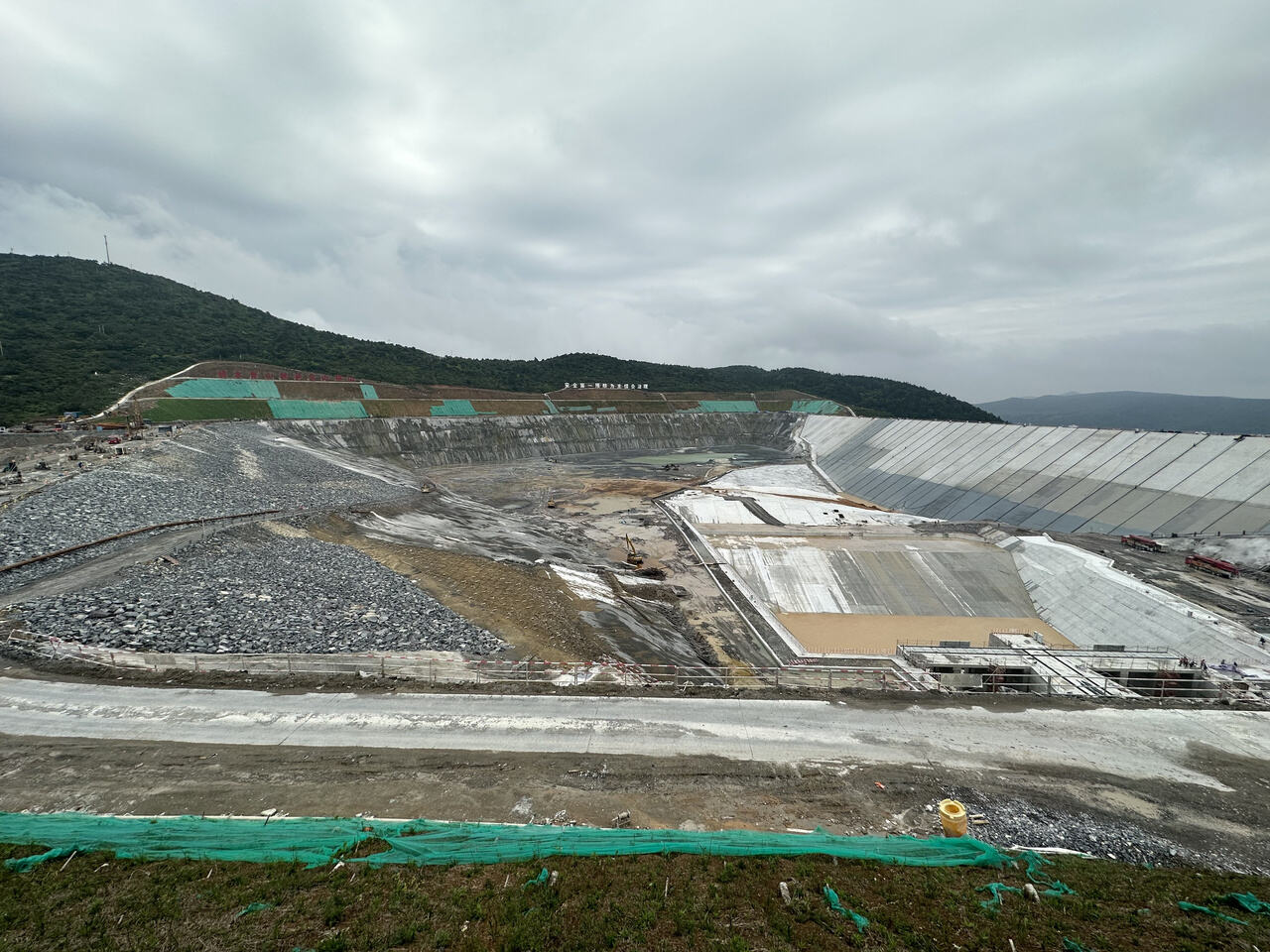

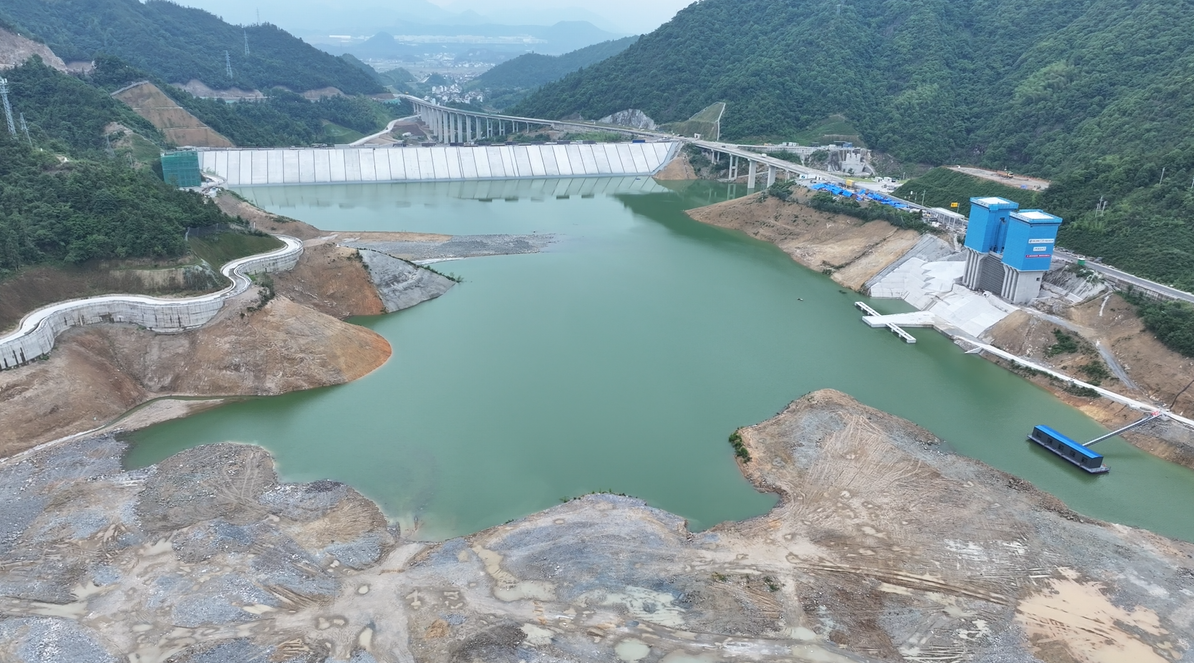

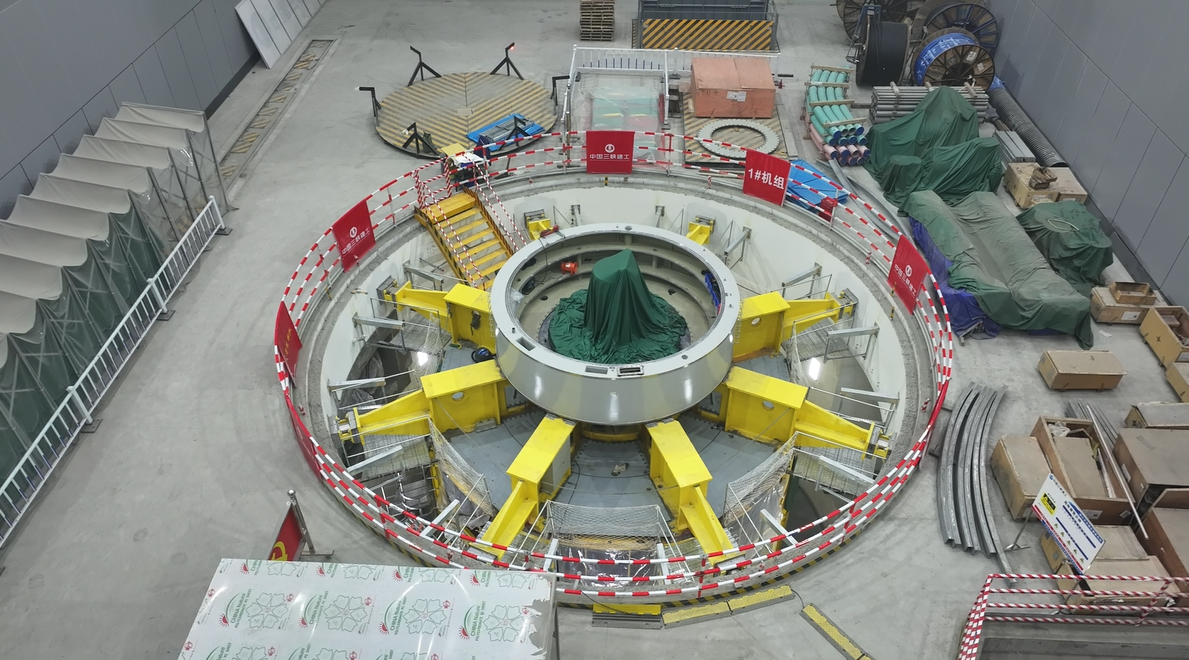

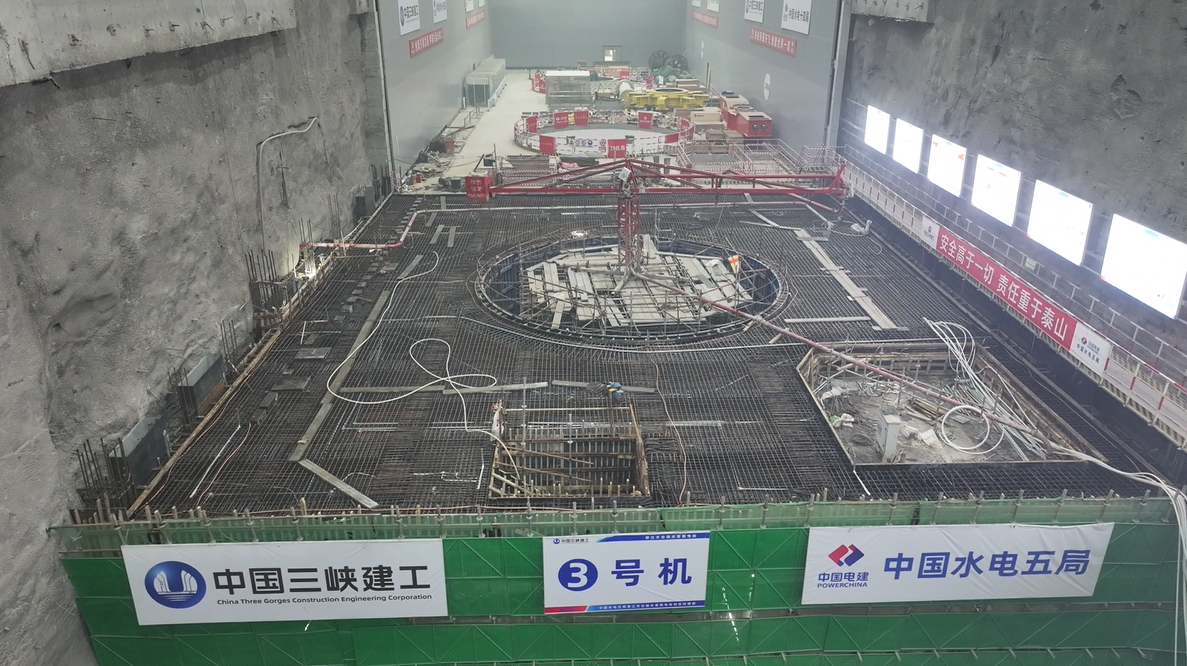

电站下水库工程今年3月20日开始下闸蓄水,目前蓄水量达到200万立方米。电站地下厂房将安装4台单机容量为42.5万千瓦的可逆式水轮发电机组,目前1号机组已经吊装完成,计划今年7月完成整体安装,9月开始有水调试。届时,下水库将通过新增的补水系统,向上水库补水约100万立方米,以满足1号机组启动调试的用水需求。
“天台抽水蓄能电站首台机组将于2025年底投产发电,4台机组计划于2026年9月全部投产。目前,我们正在进行电站上部尾工施工和引水系统压力钢丝网的安装。”三峡建工天台抽水蓄能电站项目工程管理部工程师杜俊良介绍说。
天台抽水蓄能电站总装机容量170万千瓦,建成后预计年发电量17亿千瓦时,将承担浙江电网的调峰、填谷、调频、调相、储能及紧急事故备用等任务,并为华东电网提供灵活调度能力。
