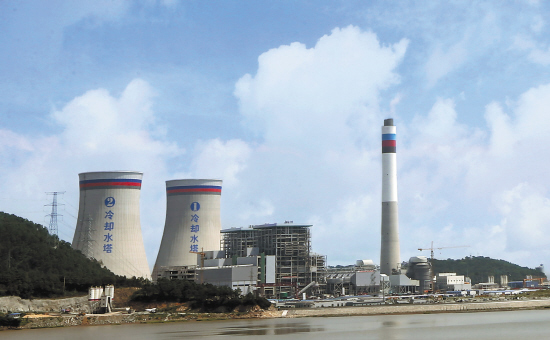

图为台州第二火电厂一角。本报记者李明锦摄
“开始并网!”10月29日早上八点零五分,随着集控运行当值值长一声令下,操作员立即合上2号发电机出口开关。看着所有仪表、信号指示正确,集控室里每一个人都绽开了笑脸,因为这意味着台二发电工程2号机组首次并网一次成功。
而就在今年9月14日,作为全国首台105万千瓦全概念超低排放燃煤火电机组,台二发电工程1号机组正式投产发电。预计今年年底,两台百万千瓦燃煤机组可实现“双投”目标。
健跳港南侧,三门湾牛山涂上,浙能台州第二发电工程打造的国内最环保火电机组,为这片古老荒凉的滩涂点亮了新的希望,为绿色火力发电带来了新的蜕变。
速度争先与安全管理并重
30年前,一支浙江沿海电源点选址考察队来到牛山涂,在地图上将其标为优良厂址。这一笔还来不及绘就,时光已匆匆滑过。2007年,党中央、国务院决定加快关停小火电,推进“上大压小”电力项目。
紧抓传统火电转型升级机遇,经过五年前期工作,2012年8月16日,台二发电工程终于取得国家发改委核准。面对不再遥远的理想,台二电人顾不上回味喜悦,用林、用海申请和采矿证办理等工作就迅速展开。
每一份材料,他们反复沟通、精心准备;三门县相关部门抽调专人,帮助解决政策难题。短短40天后,牛山涂上打响了开山填海的第一炮。
“四通一平”顺利开工,为加快进度,上千名工人24小时轮班作业,240套设备开足马力,钻孔、爆破、开挖不间断施工。建设者将所有力量拧成巨匠之手,仅11个月,这双手开挖山体539万立方米,填海面积68万平方米,比一般施工快了整整一年。
“台二速度”就到此为止了吗?当然不!去年7月,历时一年,全亚洲最大的海水冷却塔在台二电横空出世。底部直径138米,高172米,在这样短的工期完成如此大的体量,在业内可称为施工奇迹。除连续施工外,冷却塔创新采用360度旋转塔吊布料系统,将混凝土用固定泵从地面直接打到高空,建设效率提高了三倍。
要拼速度,更要保安全。在台二发电工程的施工现场,记者看到,工人自觉刷卡进出,入口的电子屏幕滚动显示着场内人员数量、到岗情况等安全信息。
“建筑工地运用门禁系统,为全省首创。”台二电安质部工作人员说,卡上记录了工人的工种、安培情况、安考成绩,以信息化管理模式,牢牢筑起安全防线。
最高标准实现最低排放
9月14日,台二发电工程1号机组通过168小时满负荷试运。负责环保设备调试的金士政最关心的,就是作业期间产生的大气污染物是否实现了超低排放。
原标题: 筑梦绿色大火电
